Parking du Groupe scolaire Europe
Parking du Groupe scolaire Europe : Installation d'ombrières photovoltaïques
La Ville d’Obernai a engagé en 2023 un programme global de déploiement d’installations photovoltaïques au sein de son patrimoine communal afin d’augmenter sensiblement la part d’énergies renouvelables dans ses consommations. Cette démarche s’inscrit pleinement dans l’ensemble de la dynamique nationale visant à l’accélération de la production d’énergies renouvelables.

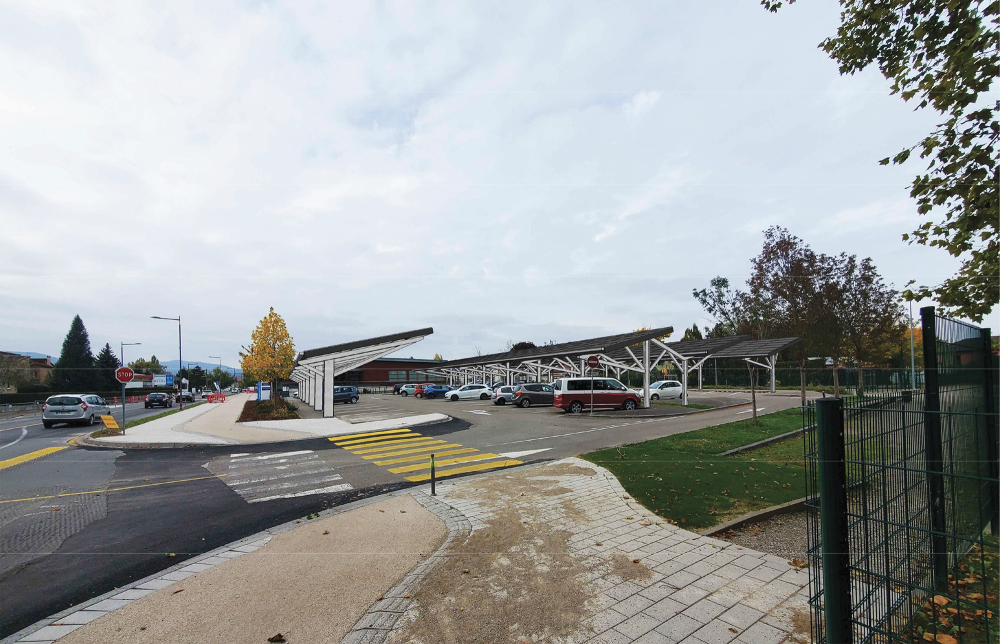

Le parking du Groupe Scolaire Europe est le premier site concerné par ce déploiement avec l’installation de près de 1000 m2 de panneaux photovoltaïques organisés en 4 travées d’ombrières et qui qui génèreront une production annuelle moyenne d’environ 205 888 kWh.
- La production de ces ombrières photovoltaïques sera autoconsommée à 91 %, en répondant en partie aux besoins électriques du Groupe Scolaire Europe, du Multiaccueil Pré’O, de la Mairie, de la Salle des Fêtes ...
- Ces travaux intègrent la récupération des eaux pluviales à partir des ombrières dans une citerne enterrée de 50m3. Cette eau permettra d’assurer l’arrosage des espaces verts communaux. L’ensemble des eaux de voirie sera par ailleurs déconnecté du réseau d’assainissement et directement infiltré dans la zone du stade voisin.
Infos travaux
Le parking du Groupe scolaire Europe sera impacté par les travaux du 23 octobre 2023 au 6 juin 2024.
Ces travaux sont phasés pour diminuer l’impact sur le parking. Le planning prévisionnel est le suivant :
- Durant les vacances de la toussaint 2023 : le parking sera totalement fermé
- Du 6 novembre au 22 décembre 2023 : le parking sera utilisable mais sa capacité pourra être restreinte.
- Du 8 janvier 2024 au 24 février 2024 : le parking sera utilisable mais sa capacité pourra être restreinte.
- Durant les vacances d’hiver 2024 le parking sera totalement fermé
- Durant les vacances de printemps 2024 le parking sera totalement fermé
